Publicada el: 27 / Feb / 2012
Etiquetas: Alberto Bosch, Aranda de Duero, Arconada, Arthur de Sauvage-Becour, Bahabón de Esgueva, Boceguillas, Braojos-La Serna, Brrcedo, Burgods, Burgos, Bustarviejp-Valdemanco, Campo de San Pedro, Cerezo, Charles Braconier, Cogollos, Colmenar Viejo, Construcciones Marcor, Diputacion, El Goloso, Emilio Kowalski Caron, Emilio Riera, Ferrocarril del Meridiano, Fontioso-Celleruelo, Francisco Domenchina, Fuencarral, Fuentelcesped-Santa Cruz, Garganta de los Montes, Gargantilla-Lozoya, Gascones-Buytrago, Gumiel de Hizan, Indalecio Prieto, Jose Bonet Guillany, Julio Morales Aparaicio, La Acebeda, La Serna, Lenoes, Lerma, Lermilla, Lozoyuela, Maderuelo-Linares, Madrid, Madrid-Chamartin, Manuel Bernal Gallego, Manzanares-Sotoel Real, Marques de Assche, Medina de Pomar, Miraflores de la Sierra, Moneo, Navalafuente, Navarredonda-San Mamés, Nofuentes, Obras y Construcciones Hormaechea, Oña, Oquillas, Peñaorada, Pienza, Poza, Quintanarraz, Quintanilla, Rafael Benjumea Burin Conde de Guadalhorce, Rafael Corbi Martinez, Riaza, Ribero, Riobregordo-Somosierra, Santa Cruz de La Salceda, Santo Tomé del Puerto, Santurce., Sarracin, Sotopalacios, Terminon, Torres, Transpaderne, Tres Cantos, Valdelamasa, Vasco-Castellana, Villagonzalo-Pedernales, Villamayor de los Montes, Villamero, Villanueva de Gumiel
La primera noticia sobre la posibilidad de establecer los estudios del ferrocarril llamado del Meridiano (Santander-Burgos-Madrid), y gestiones que se plantearon desde Santander . Bajo la presidencia del alcalde se constituyó el sindicato encargado de promoverlo , integrado por un comité directivo presidido por Isidro Alonso ; junto el vicepresidente, José Suárez Quirós y Díaz; y el tesorero, Francisco Aparicio. (El Aviso, 17.09.1889.)
Esta línea nació con la pretensión de reducir en 88 kilómetros la distancia entre Madrid y Burgos, soslayando la explotada desde 1864, por Norte, entre Madrid y Burgos vía Valladolid. Teniendo en cuenta que el enlace de Madrid a Burgos vía Compañía del Norte era de 369 kms contra los 284 kms establecidos en el proyecto del Directo.

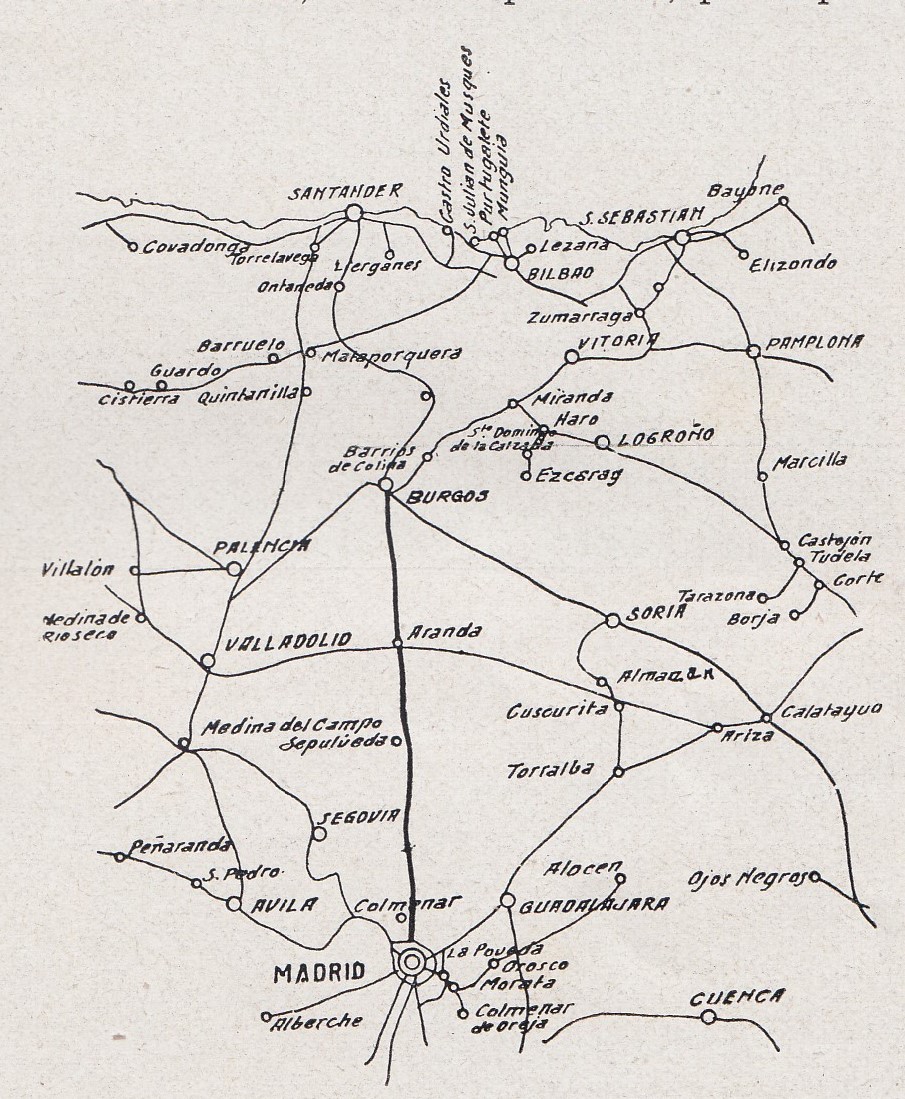

Secularmente, la apetencia de unir Segovia con Burgos por Aranda, permitió barajar múltiples posibilidades y planteamientos de ferrocarriles concurrentes en Burgos (ROP 1907, nº 1640, pág 83/85) :
a) Burgos a Aranda de Duero por Lerma. Esta línea, concebida inicialmente con vía estrecha, pasó a ser reconsiderada por la Diputación de Burgos, encomendando al ingeniero Miguel Muruve un proyecto en vía ancha. Cediendo a Muruve un contrato de propiedad del proyecto, con la condición de que solicitada la concesión se emprendieran las obras en dos años y se terminaran en cinco. Al no cumplirse las condiciones, la Diputación de Burgos recabó, en 1894, la propiedad del proyecto cuyo coste se estableció en 35.000 pts. El presupuesto de los 98.085 ml, en vía ancha se calculó en 15.457.933 pts, esperando contar con una subvención del Estado del 25 %. Este proyecto entre Aranda y Burgos y la de Segovia a Aranda arrojaría 199 kms , que incorporados a la línea de Madrid a Irún , arrojaría una disminución de 70 Kms. Este proyecto sometido a la consideración de Norte, no llegó a ser contemplado por evidentes intereses de esta última.
b) Burgos a Bercedo por Villamero, Sotopalacios, Peñaorada, Quintanarraz, Lermilla, Arconada, Lenoes, Poza, Terminon, Oña, Transpaderne , Nofuentes, Moneo, Medina de Pomar, Torres, Santurce , Quintanilla, Pienza, Ribero, y Villasante , con bifurcación a Bilbao y Santander, de vía estrecha y coste estimado de 80.000 pts/km, este ferrocarril fue adjudicado a la Diputación de Burgos, sin subvención por el Estado (RIBIFIS, 10.05.1898, página 180)
c) Burgos a Logroño por Belorado, vía estrecha y coste estimado de 80.000 pts/km
d) Burgos a Soria, a resultas de los estudios de campo a realizar (año 1907), vía estrecha y coste estimado de 80.000 pts/km
e) Burgos a Osorno, por las inmediaciones de Castrogeriz y Melgar de Fernamental, vía estrecha y coste estimado de 80.000 pts/km
Este ferrocarril, en opinión de la prensa especializada (Gaceta de los Caminos de Hierro, 01.02.1926), contemplando la reducción entre Madrid y Burgos, contemplada para su implantación, no era del agrado de los bilbaínos que preferían un Madrid a Miranda por Somosierra, San Esteban de Gormaz, Monterrubio y Haro, argumentando que incluso se disminuiría más las distancia. Manifestando una pugna de intereses, por el que se evidenció el entusiasmo con el que se acogen determinados proyectos ferroviarios propuestos desde la Administración, algunos de ellos de dudosa rentabilidad.
Sus antecedentes pasan por múltiples intentos de establecimiento de un ferrocarril de unión, con Madrid a través de Burgos. El primero de ellos data de un proyecto, autorizado el 15 de junio de 1894, para el establecimiento del “Ferrocarril del Meridiano” entre Santander y Madrid pasando por Burgos, Aranda de Duero y Somosierra, a través de un tendido de 414 kilómetros proyectado en 1889 por el ingeniero Emilio Riera, proyecto que no llegó ni siquiera a concesión alguna. Este corredor del Meridiano entre Santander y Madrid ya contó con un proyecto de vía métrica redactado en 1892 por el ingeniero Alberto Bosch, desglosado en dos partes, la primera entre Madrid y Aranda de Duero y la segunda de esta última población á Santander, pasando por Burgos. El lector que desee una información directa puede acceder a la página 246 del ejemplar del 25 de agosto de 1896, publicado por la Revista Ilustrada de Banca, Industria, Ferrocarriles y Seguros (RIBIFS).
En 1899 el Banco Anglo-Español quiso revitalizar este proyecto, delegando a un portador de carta de crédito por valor de 500.000 £ con el objeto de abrir una sucursal en Madrid, en apoyo de dos de sus ingenieros ferroviarios y de uno de minas para retomar el estudio del proyecto. Siendo advertidos por la prensa especializada (RIBIFS, 10.11.1899) sobre las intenciones de Braconier en el proyecto de Madrid a Santoña.
Braconier no fue capaz de colocar las obligaciones que tenia pensado emitir, en las bolsas de París, Bruselas y Londres, demostrando los banqueros europeos un bajo interés por este proyecto. Incluso la prensa especializada (RIBIFS, 10.08.1897) se preguntaba donde se depositaron los 18.000.000 de pts, publicitados por Braconier, y según él depositados en la banca de Bilbao. Aduciendo que este proyecto chocaría con la competencia frontal de la compañía del Norte. Dilatando las obras previstas por falta de capitales con que atenderlas.
Una proposición de Ley presentada en el Congreso sobre las prórrogas del Ferrocarril de Madrid a Santoña, cuando realmente sus obras ni siquiera habían dado comienzo (RIBIFS, 10.06.1898, página 210) , manteniendo como excusa en la solicitud, la difícil coyuntura económica sustentada en el país. En cuyo caso la proposición contempló:
Articulo 1º / Se declara en suspenso, hasta que cesen las anormales circunstancias actuales, el curso de todos los plazos en el Pliego de Condiciones particulares publicado en la Gaceta de Madrid de 29 de abril de 1898, relativo a la concesión del ferrocarril sin subvención del Estado, de Burgos a Bercedo.
Articulo 2º/ Se prorroga por cuatro años el plazo concedido por la Ley de 21 de febrero de 1895, para la construcción del ferrocarril, sin subvención del Estado, de Madrid a Buitrago
Las advertencias de la prensa especializada estaban fundadas en las múltiples prórrogas tramitadas; entre ellas la estudiada por el Senado el 13 de diciembre de 1899, en la que una proposición de Ley , suscrita por los diputados: Martínez del Campo., José Cort, Conde de Vilches, Luis J. de Noreña, José de la Presilla, y el Marqués de Plazuela, solicitando prórroga de cuatro años para la construcción del ferrocarril de Madrid a Buitrago que formaba parte de la línea directa de Madrid a Santoña (RIBIFS, 25.12.1899), de la que hemos dado cuenta anteriormente al lector.
Otro intento fallido corrió a cargo de la “Compañía Anónima Ferroviaria Vasco-Castellana”, creada el 2 de diciembre de 1901 en Bilbao con el objeto de tender una vía de ancho 1430 mm en un trazado que desde Bilbao alcanzara Burgos y rindiera en Madrid. Siendo obligada a cambiar el ancho á vía métrica, pese a que tenia algunos tramos iniciados, quedando obligada a abandonar las obras en 1909, por quiebra de la compañía. ( Ver,Ferrocarril de Monterrubio de la Demanda a Villafria VascoCastellana ).
Otro proyecto de 1896 contempló el establecimiento de un ferrocarril entre Buitrago y Burgos, contemplado como “ferrocarril económico” en vía métrica proyectado por el ingeniero Francisco Domenchina, cuyo trazado coincidió ampliamente con el del “directo “ entre Madrid y Burgos, sirviendo de base para la redacción de un proyecto de ferrocarril entre Madrid y Santoña – de vía métrica – a cargo de la “Compañía del Ferrocarril de Madrid á Santoña” creada el 15 de diciembre de 1896, por las mismas personas que apoyaron el proyecto diseñado por Alberto Bosch en 1892, citado anteriormente, llegando a iniciar las obras el 27 de enero de 1897, quedando paralizadas en 1898.
La credibilidad empresarial del proyecto entre Madrid y Santoña no gozaba de buena prensa . La prensa especializada, entre la que se encontraba la «Revista especializada de Banca» (RIBIFS, 25.10.1897), poniendo en evidencia los grandes inconvenientes de la financiación del proyecto, rebatía bondadosas consideraciones vertidas por el Sr, Verón , contratista de la línea. La prensa especializada ponía de relieve el despido de personal técnico , entre los que se encontraba el ingeniero de caminos Francisco Domenchina como ingeniero consultor, y las manifestaciones de los destajistas y operarios de las obras recurriendo al Gobernador de la provincia en reclamación de apoyo para que se les abonaran los salarios y destajos. Asunto que desmintió a la prensa el Sr. Malevez en nombre de la compañía.
El Madrid a Santoña, cuyo concesionario fue Charles Braconier, estaba inicialmente financiado por el “Banque de Belgique” con un capital de 13.320.000 pesetas equivalentes a 11.100.000 francos belgas dividido en 22.200 acciones de 600 pesetas, quedando integrado en 1897 su consejo por Arthur de Sauvage-Vecour, banquero y Presidente de la Corte de Comercio de Lieja, el Marqués de Assche, y el ingeniero Charles Braconier , actuando este último como representante de la compañía en Madrid. La sociedad concesionaria del Directo de Madrid a Burgos constituida en diciembre de 1896, presento el proyecto de dos concesiones:
a) de Madrid a Buitrago
b) de Buitrago a Burgos
siendo transferidas las concesiones y depósitos, por Carlos Braconier a la “Compañía del Ferrocarril de Madrid á Santoña” por Burgos, según escritura otorgada el 18 de febrero de 1897. En la publicidad dada a este proyecto , se manifestó que sus ingresos brutos , calculados en 6.677.788 pts y sus gastos de la explotación en 2.048.000 pesetas, proporcionarían un beneficio de 4.629.788 pesetas (GCH, 08.11.1908), llegando al parecer a un acuerdo entre los primitivos concesionarios y la Vasco Castellana que pretendía construir un directo de Madrid a Burgos y Bilbao.
Volviendo a las anteriores consideraciones sobre los cinco ferrocarriles iniciales propuestos en Burgos, recordemos que las apetencias para su implantación se dilataron en el tiempo, llegando a considerar en Burgos incluso el establecimiento de este ferrocarril empleando la vía estrecha ( ROP nº 1640, año 1907) llegando la Diputación de Burgos a contratar, por 35.000 pts con el ingeniero Miguel Muruve, la sección entre Burgos y Aranda, al que la Diputación cedió la propiedad del proyecto en diciembre de 1891, declarando nulo en 1894 el contrato al no cumplirse la cláusula de que las obras se iniciaran antes de dos años. Estas notas, reproducción de las aparecidas en un artículo del Diario de Burgos, detallaban que el proyecto incluía un itinerario de 98 kms a realizar con un presupuesto de 11.598.450 pesetas, descontando la subvención del Estado. Se contemplaba prolongar la línea entre Aranda y Segovia a lo largo de 106 kilómetros con un presupuesto de 17.505.475 pts descontando la subvención del Estado. Se especulaba en el articulo, si Norte se haría cargo de la línea, puesto que la existente línea de Madrid á Segovia se desarrollaba a lo largo de 100 kilómetros , a la que añadidos los 199 kilómetros entre Burgos y Aranda arrojaban 299 kilómetros, 71 kilómetros menos que el Madrid-Burgos que arrojaba aproximadamente 370 kilómetros. Todo eran especulaciones al respecto.
Tuvo que ser la “Comisión Burgalesa de Iniciativas Ferroviarias” la que impulsara a partir de 1910 la creación del “Directo de Madrid á Burgos”, realmente la comisión se convirtió en una acérrima propagandista de aquel ferrocarril. Hasta que en pleno Directorio de Primo de Rivera , dentro del “ Plan Guadalhorce” concebido en 1926, se incluyó el “directo” de Madrid á Burgos por Aranda , de la mano de Rafael Benjumea Burín –Conde de Guadalhorce – cuyo proyecto definitivo redactó en 1926, el ingeniero Emilio Kowalski Caron.
El proyecto se planteó en tres secciones:
Sección Primera | Fuencarral á Somosierra | |
Subsección 1 | Fuencarral-Miraflores | |
Subsección 2 | Miraflores al Río Lozoya | |
Subsección 3 | Río Lozoya á Somosierra (1) | |
Sección Segunda | Somosierra á Aranda | |
Subsección 1 | Somosierra á Campo se San Pedro (2) | |
Subsección 2 | Campo de San Pedro al cruce con el FC Valladolid-Ariza (Aranda) (3) | |
Sección Tercera | Aranda á Burgos | |
Subsección 1 | Aranda de Duero á Lerma | |
Subsección 2 | Lerma á Burgos (4) |
La redacción de este proyecto como consecuencia de la publicación del Real Decreto de 5 de marzo de 1926, sufrió varias modificaciones hasta la redacción de un proyecto definitivo en 1928, desarrollado bajo la supervisión de la Segunda Jefatura de Estudios y Construcción de FFCC. , proyecto que contempló varias entradas en Madrid, quedando fijada como definitiva la de la localidad de Chamartín.
Dentro del Plan de Ferrocarriles de Urgente Construcción de 1926, y según la ley de la República del 13 de abril de 1932, signada por Indalecio Prieto en su calidad de Ministro de Obras Públicas, el 23 de Junio del mismo año, quedó esta línea incluida en el apartado 2º, en el que se ordenaba que se arbitrarán recursos suficientes para acelerar en lo posible su construcción (Gaceta de los Caminos de Hierro, 15.07.1932), presentando el siguiente cuadro de situación de la inversión hasta aquel momento:
Gastado pts | Por gastar pts | Total pts | |
Infraestructura | 87.300.000 | 99.400.000 | 186.700.000 |
Superestructura | 33.800.000 | 33.800.000 | |
Material Móvil | 29.600.000 | 29.600.000 | |
TOTAL | 87.300.000 | 162.800.000 | 250.100.000 |

Iniciadas las obras de perforación del túnel en la boca Sur el día 5 de octubre de 1928, suspendiendo el avance el 16 del mismo mes en aras de reforzar entibaciones , a la vez que en la boca norte se desviaba el Arroyo de la Peña del Chorro, iniciando el ataque en esta boca el 4 de noviembre de 1928 junto con la trinchera adjunta.
Hubo que recurrir a construir 100 ml de túnel artificial, así como otras partes por las filtraciones de agua, llegando incluso a habilitar bóvedas de 1,5 Ml de espesor. Alcanzando en junio de 1929 los 461 ml de perforación en la boca Sur y 391 en la Norte ( Madrid Científico, nº 1347, págs 43 y siguientes).
Citaremos que el 15 de agosto de 1927, el Gobierno, autorizado por el Real Decreto-Ley de 15 de agosto de 1927, anunció concurso, a celebrar el 23 de agosto del mismo año, de las obras de explanación, fábrica, túneles, accesorios y edificios del Directo de Madrid a Burgos.
El 25 de agosto de 1927 la Dirección General de Ferrocarriles y Tranvías , señaló el 6 de noviembre de 1927 , para la celebración del concurso de ejecución de las obras de explanación, de fabrica, túneles y accesorias y edificios del ferrocarril de Madrid a Burgos, correspondientes al trayecto comprendido entre el Lozoya y el final de la línea. Contemplando el tramo en varios trozos:
Trozo 3º – sub- Sección 2ª, sección 1ª (Lozoya a Somosierra) presupuesto de contrata 63.076.268,66 pts
Subsección 1ª,sección 2ª (Somosierra a Campo de San Pedro ) presupuesto de contrata 26.973.932,63 pts
Subsección 2ª , sección 2ª (Campo de San Pedro a Aranda ) presupuesto de contrata 23.848.229,69 pts
Subsección 1ª y 2ª, sección 3ª (Aranda a Lerma y a Burgos ) presupuesto de contrata 76.613.682,34 pts
Pudiendo presentar presupuesto por secciones de obras y tozos, las cantidades que se exigían previamente
como garantía para tomar parte en el concurso serán las siguientes:
De 630.900 pts si la proposición se refiere al trozo tercero de la sub-sección segunda de la sección primera.
De 260.000 pesetas si la proposición se refiere a la sub-sección primera de la sección segunda.
De 389.000 pesetas si la proposición se refiere a la sub-sección segunda de la sección segunda.
De 766.000 pesetas si la proposición comprende 1ª y 2ª de la sección 3ª
Si la proposición comprende la obras de dos o más de los trayectos o a la totalidad, la cantidad que ha de consignarse, será la suma de las cantidades relacionadas anteriormente. (GCH, 10.09.1927).
Aprobados por sucesivas disposiciones los proyectos de los diferentes tramos del ferrocarril de Madrid a Burgos, comprendidos entre Lozoya y el final de la línea, y habiendo sido aprobados el pliego de condiciones particulares y económicas para la contratación de las obras y el modelo de anuncio y proposición para la licitación , redactados por el Comité ejecutivo del Consejo Superior de Ferrocarriles, después de cumplidos los trámites que previene el Real decreto ley de 11 de Abril de 1927, con los informes del delegado del Tribunal Supremo de Hacienda en la Caja ferroviaria y de la Asesoría Jurídica del Ministerio de Fomento; dando la conformidad a que la contratación se haga por concurso al amparo de la citadas disposiciones, Rafael Benjumea Burín, el 16 de Agosto de 1927, sometió a la aprobación el siguiente proyecto de Decreto.:
Artículo único. se autoriza Ministro de Fomento y con sujeción a los pliegos de condiciones facultativas y al proyecto, y las condiciones particulares y económicas aprobadas por la Real orden de 23 de agosto de 1927 , autorizada en Consejo de Ministros, la construcción de las obras de explanación, fábrica, túneles, accesorias y edificios del ferrocarril, de Madrid a Burgos, en su parte comprendida entre Lozoya y el final de la línea, sirviendo de base los respectivos presupuestos aprobados . Pudiéndose contratar estas obras en su totalidad o por los tramos que se detallan, según a los intereses de la Administración. (GCH, 10.09.1927)
Llevado a efecto el concurso de las obras, la R.O. de 13 de diciembre de 1927 adjudicó los tramos a:
Subsección (***) | Contratista | Presupuesto Pts | Baja % |
(1) Río Lozoya á Somosierra | Manuel Bernal Gallego | 63.076.258,66 | 17,00 |
(2) Somosierra á Campo de San Pedro | Rafael Corbí Martínez (Construcciones Marcor) | 25.963.932,63 | 23,20 |
(3) Campo de San Pedro á Aranda | José Bonet Guillany y Julio Morales Aparicio | 23.848.229,69 | 27,26 |
(4) Lerma á Burgos (**) | Manuel Bernal Gallego | 75.513.582,34 | 30,00 |
(GCH, 10.09.1927)
(***) datos tomados de la Gaceta de los Caminos de Hierro, 20.01.1928
(**) según noticia de la Gaceta de los Caminos de Hierro del 1 de junio de 1928, se cedieron los derechos de la adjudicación de la obra por parte de Manuel Bernal Gallego a la sociedad “Obras y Construcciones Hormaechea”
Se hicieron públicos los resultados de varios concursos celebrados el día 6 de Noviembre de 1927 para contratar diversas obras, comprendiendo:
a) obras de explanación, fábrica, túneles , accesorias y edificios del ferrocarril de Madrid a Burgos, en la parte comprendida entre Lozoya y Burgos. Según el dictamen del Comité ejecutivo del Consejo Superior de Ferrocarriles, adjudicó las de la subsección primera de la sección segunda, de Somosierra a Campo de San Pedro cuyo presupuesto de contrata era de 26.973.932,63 Pts, a Rafael Corbí y Martínez, con arreglo a su proposición presentada, en la que ofrece realizar las obras en el plazo de tres años y medio, con una baja de 23,10 % (GCH. 20.01.1928 )
b) las obras de explanación, fábrica, túneles y accesorias y edificios del ferrocarril de Madrid a Burgos, en la parte comprendida entre Lozoya y Burgos, acuerdo con el dictamen del Comité ejecutivo del Consejo Superior de Ferrocarriles, se adjudicaron las de la subsección segunda de la sección segunda, de Campo de San Pedro a Aranda, con un presupuesto de contrata es de 23.843.228,69 pts, a José Bonet y Guillany y Julio Morales Aparicio» solidariamente, con arreglo a la proposición presentada en la que ofrecen realizar las obras en el plazo de tres años, con una baja de 27,6 % del presupuesto(GCH. 20.01.1928 )
c) las obras de explanación, de fábrica, túneles y accesorias y edificios del ferrocarril de Madrid a Burgos, en la parte comprendida entre Lozoya y Burgos, según el dictamen del Comité ejecutivo del Consejo Superior de Ferrocarriles, se adjudicaron las del trozo 3º de la subsección 2ª de la sección 1ª de Lozoya a Somosierra, cuyo presupuesto de contrata de 63.076.268,66 pts a Manuel Bernal Gallego, con arreglo a su proposición, en la que ofrece realizar las obras en el plazo de cuatro años, con una baja de 17 % del presupuesto .(GCH. 20.01.1928 )
d) las obras de explanación, de fábrica, túneles y accesorias y edificios del ferrocarril de Madrid a Burgos, en la parte comprendida entre Lozoya y Burgos, con el dictamen del Comité ejecutivo del Consejo Superior de Ferrocarriles, adjudicando las de la sección 3ª, de Aranda a Burgos, cuyo presupuesto de contrata es de a 76.613.682,34 pts a Manuel Bernal Gallego, con arreglo a su proposición en la que ofrece realizar las obras en el plazo de tres años y medio, con una baja de 30 % en el presupuesto. (GCH, 20.01.1928 ).
Seguidamente , en mayo de 1928, se cedió por Manuel Bernal Gallego a la Sociedad Obras y Construcciones Hormaeche, a la que se considera subrogada en todos los derechos y obligaciones de la contrata de las obras de explanación, fábrica, túneles, accesorias y edificios de la tercera sección (Aranda a Burgos), del ferrocarril de Madrid a Burgos, al igual que las obras de explanación, fábrica, túneles y accesorios del trozo tercero de la subsección segunda, de la sección primera de mismo este ferrocarril. (GCH,01.06.1928).

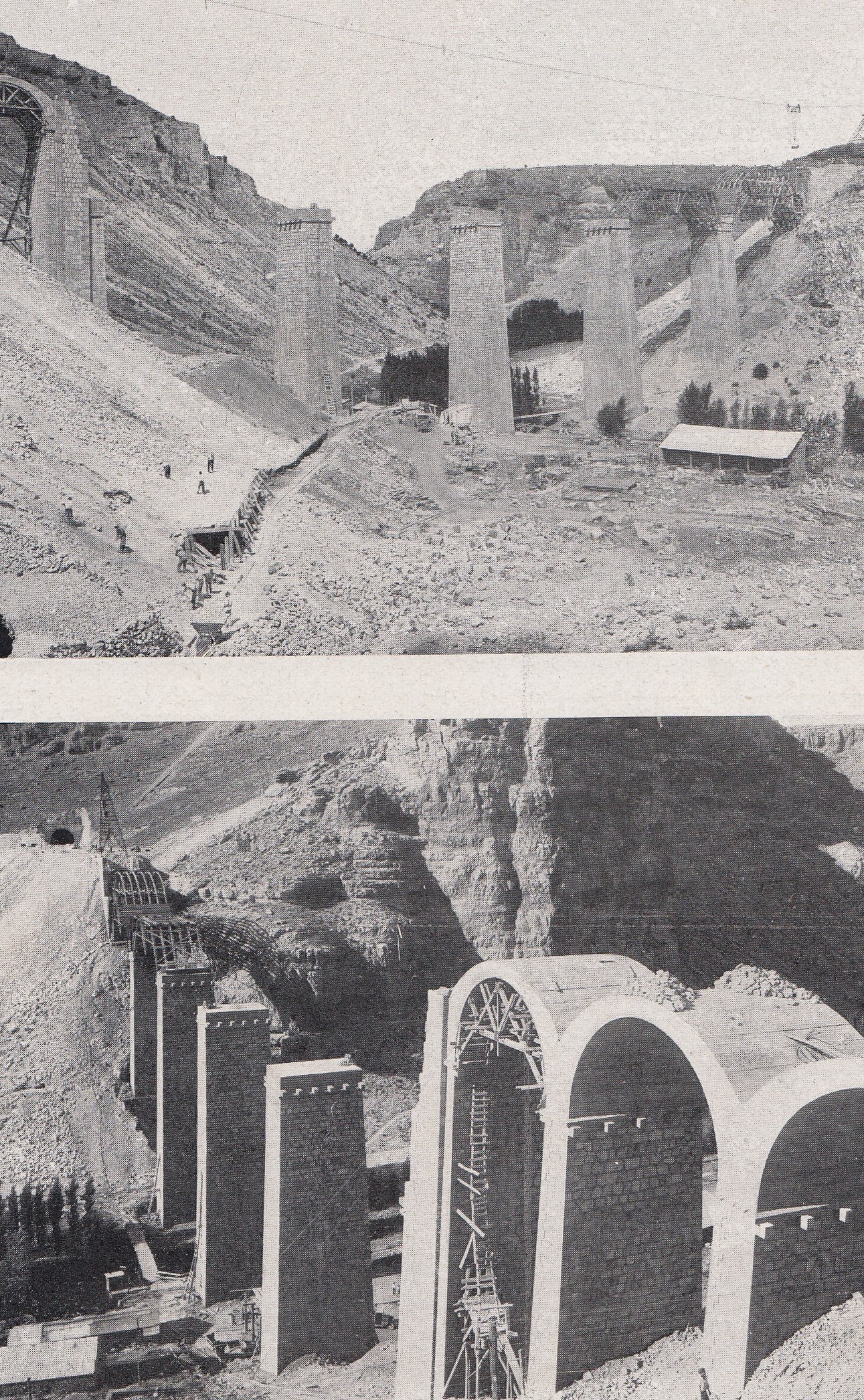

La construcción de túneles iniciada en 1928, al atacar al principal de ellos, el de Villargonzalo de 929 ml, permitió su calado en 1930. Las obras, el 21 de junio de 1928 en el tramo Campo de San Pedro – Aranda avanzaron a buen ritmo , aunque sin atacar el túnel de Somosierra de 3.195 ml, hasta que proclamada la República el 14 de abril de 1931, el nuevo ministro de Obras Públicas, Indalecio Prieto, promulgó la ley de 13 de abril de 1932 por la que se vinieron abajo todos los proyectos del ”Plan Guadalhorce”, sometiendo a una lenta ejecución los trabajos del “directo Madrid-Burgos “ al priorizar el Ministerio de O. P. , el túnel de la Castellana en Madrid perteneciente a los Enlaces Ferroviarios.
Por datos de la Gaceta de los Caminos de Hierro, año 1929, conocemos un listado de Obras Públicas en el que únicamente destinado a las obras de explanación y obras de fábrica, se detallan las siguientes cantidades adjudicadas e invertidas:
Sección | Subasta | Trozo | Adjudicación Pts | Plazo de ejecución | Invertido hasta el 31.12.1929 | Remanente |
1ª | 3ª | 41.765.483 | 4 años | 9.296.101,75 | 32.469.381 | |
2ª | 1ª | 16.256.108 | 3 años y 6 meses | 9.410.567,52 | 8.845.540 | |
2ª | 2ª | 17.266.119 | 3 años | 5.443.329,68 | 11.822.789 | |
3ª(*) | 1ª | 1º y 2º | (*) 41.397.591 | 3 años y 6 meses | 12.219.807,97 | 29.177.783 |
3ª(*) | 2ª | 1º y 2º | (*) |
(*) ambas subastas
Las obras de la Sección de Madrid a Burgos entre Madrid y el cruce con el río Lozoya, de 207 Km, con un presupuesto de contrata de 157.o45.297,12 pts y de 118.683.657.11 pts de presupuesto de ejecución; comenzaron en la 1ª subsección de la sección 2ª el 21 de julio de 1928 y deberían terminar en la sección de Somosierra al Lozoya el 20 de Noviembre de 1932. Comprendían los viaductos de: Lozoya, El Horcajo, Linares y Riaza; y los puentes de: el Duero y el Arlanza; en obras el túnel de Somosierra, atacado por ambas bocas y con una perforación que se prolongaba 2 km. Certificando obras hasta final de 1931 , por valor de 84.751.014,50 pts, equivalentes a 71,4 % del presupuesto líquido de 118.683.657,11 pts. ( Ferrocarriles y Tranvías, enero de 1932, pág. 5).
Faltando en 1932 por ejecutar obras, pendientes de subasta entre el tozo de Colmenar Viejo al Lozoya de 47,6 km y las del proyecto redactado por la 2ª Jefatura para el trozo de Madrid a Colmenar Viejo de 23 km y el enlace de esta línea con la que se adoptara en Madrid, en el ferrocarril de cintura.
A groso modo, el presupuesto entre Madrid y Lozoya incluidas las bajas ascendía a 44.000.000,00 pts, faltando 33.000.000,00 pts en 1932, por invertir para acabar hasta su enlace con la estación de Madrid. Deseando abaratar el coste, se pensó en un principio abaratar la obra desistiendo construir una nueva estación en Madrid enlazando la línea con cualquiera de los enlaces que ofrecía el contorno de Madrid. Ahorrando de paso en el enlace subterráneo en túnel con Atocha . ( Ferrocarriles y Tranvías, enero de 1932, pág. 5).
Las discrepancias respecto al planteamiento general siguió por mucho tiempo, destacando la poco dudosa postura del ingeniero de caminos José Eugenio Ribera, alabando el posicionamiento del Ministerio en esta línea, de suspender su construcción aún haciendo referencia al criterio de acortar en 88 Km entre Madrid e Irún, que era compensada con la doble vía entre Madrid y Burgos , y la variante entre Ávila y Burgos pese a que atravesarían las llanuras entre estas dos últimas poblaciones que permitirían a Norte competir en velocidades y tarifas con quien explotara la línea de Madrid a Burgos.
Estas apreciaciones se hacían contestando a García Lozano, presidente de la Diputación de Burgos, defensor de los beneficios de Colmenar, Miraflores, Buitrago, Riaza, Aranda y Lerma y de las zonas de regadíos, que no justificarían la inversión en un ferrocarril con un coste de 300.000.000,00 pts. Afirmando que el directo de Madrid a Burgos produciría a la economía española pérdidas anuales de 25.000.000,00 pts/año. ( Ferrocarriles y Tranvías, Diciembre de 1932, págs. 387 y 388 )
Al acometer la cronología histórica sobre esta línea, hemos creído oportuno citar algunas consideraciones sobre los ferrocarriles españoles, vertidas por Mr. George L. Bugg, director del ferrocarril de Lorca a Baza y Águilas, en su trabajo sobre “Los Ferrocarriles de España” (año 1926). ………”el camino de hierro más importante de España, por ejemplo, el de Irún (frontera francesa) a Madrid, fue solicitado y construido por tres concesiones del año 1856, que por orden de fechas corresponden a los trayectos de Valladolid-Burgos, Madrid-Valladolid y Burgos-Irún. Estas concesiones fueron cedidas a la Compañía del Norte, pero seguramente las pidieron personas de las localidades a quienes afectaban, ansiosas de tener un ferrocarril que sirviera a sus propios intereses locales. La Compañía del Norte hubiera podido aspirar a otro camino más directo; mas en aquella época no había motivo realmente para abandonar un tráfico local prometedor por la ventaja enigmática de conseguir una comunicación directa con la frontera a expensas de otra construcción mucho más difícil y costosa”……..
……..” Otra línea directa, para acortar la distancia entre Madrid y la frontera francesa, ha sido objeto de muchas y muy contradictorias discusiones. El plan se reconoció oficialmente por las R.O. de 17 de enero de 1914 y 27 de marzo de 1917, y con fecha 21 de enero de 1919 el Ministro de Fomento, presentó a las Cortes un proyecto para la construcción de esta línea por el Estado. Se leyó por primera vez en el Senado el 4 de febrero; pero los cambios de Gobierno han sido causa de su olvido después. Esta línea debía ser de doble vía, de 4 pies y 8 .1/2 pulgadas de ancho, con tracción eléctrica y prolongación futura en perspectiva hasta Algeciras”………..” La longitud de la línea propuesta desde la frontera a Madrid varia entre 440 kilómetros (373 millas), según el plan del Gobierno, y 418 kilómetros ( 260 millas), según el plan de los ingenieros de la Corporación internacional americana que lo estudió en 1917. Los ingenieros del Gobierno, estimaron que el coste de la línea sería de 350.000.000 pts (14.000.000 £ ) y calcularon 50.000 pts de ingresos por kilómetro al año ( 3.200 £ por milla) ; pero los americanos reducían este ingreso a la mitad. La longitud total de la línea, y por consiguiente, su coste, sería más del doble contando la prolongación de Madrid a Algeciras, mientras que los ingresos de la parte Sur de España serían más bien menos que más de los presupuestos en la primera”………
Los sucesivos gobiernos mantuvieron un diluido interés por este proyecto. Con obras cuyo ritmo no era el adecuado para impulsar un proyecto asumido por el Gobierno. Llegado el 14 de octubre de 1933, se completó el calado final del túnel del Guadarrama, siendo Guerra del Río, ministro de Obras Públicas, cuya longitud de aproximadamente 4.000 ml fue visitada por las autoridades , contemplando el establecimiento de la doble vía ( Revista Ingeniería y Construcción, noviembre de 1933, página 618).

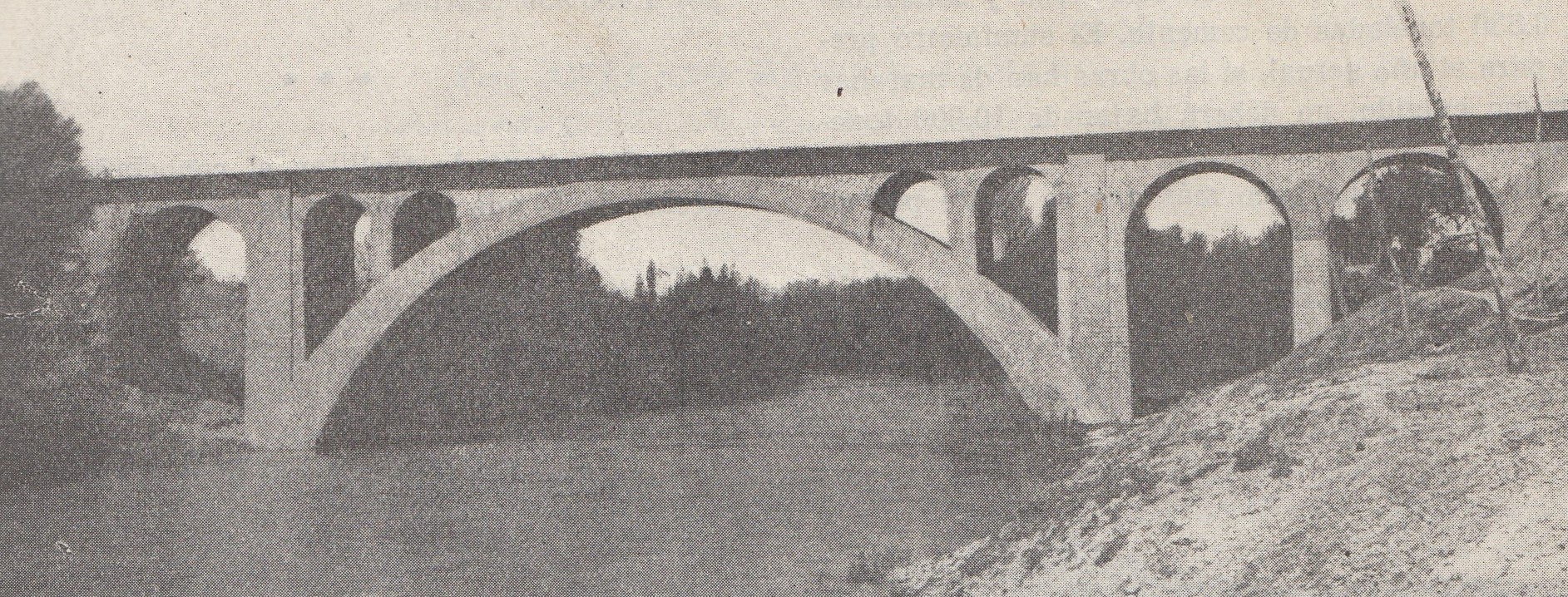

El resto de túneles atacados y la mayoría de los viaductos completaron su construcción entre 1934 y 1935. Siguiendo los trabajos para situar la entrada en Chamartín por Fuencarral, sobre la base del primitivo proyecto de Kowalski, se llegó a la confrontación civil española, quedando la línea dividida entre los dos bandos, y parte de la misma en las proximidades del Guadarrama y Somosierra como zona de frente con posiciones militares consolidadas que permanecieron estables hasta el fin del conflicto. Finalizada la guerra el Madrid-Burgos se incluyó en la orden de 10 de mayo de 1939 entre una de las obras con mayor urgencia.
Existía una cierta vinculación con la red de Enlaces Ferroviarios de Madrid ( ver, Enlaces Ferroviarios de Madrid) ,en la que su estación en Madrid formaría parte de los enlaces , puesto que la construcción de los enlaces era paralela en el tiempo, con el Directo de Madrid a Burgos. E incluso casi coincidente con la suspensión de actividades.
Respecto a la anunciada suspensión de actividades del Ferrocarril directo de Madrid a Burgos, el Diputado a Cortes por Burgos, Dr, Albiñana, trasmitió al Sr, Marraco, que que , el profundo malestar generado en Burgos por tal decisión, anunciando una interpelación al Ministro por dicho asunto . Marraco, contestó a Albiñana con una nota sobre los datos que se le solicitaban para la intervención; en la que sin negar de una manera expresa la suspensión de las obras, manifestó que no tenía comunicación oficial de tal suspensión, manifestando que estaban consignadas 2.230.000,00 pts para ese trimestre. Y que de los 270 Km de la línea, quedaban por subastar unos 50 Km, habiendo realizado gastos por 120.000.000,00 pts, quedando 50.000.000,00 pts para las obras pendientes.
Los gastos de conservación y de mantenimiento de lo ejecutado ascendieron a 500.000,00 pts ( 2.000,00 pts/km) , debiendo añadir a las obras de infraestructura, las de superestructura. ( Ferrocarriles y Tranvías, septiembre de 1935, pág 275).
El Consejo Superior de Ferrocarriles, emitió un dictamen, publicado conjuntamente por Norte y MZA, en el que se abordaba el problema de los ferrocarriles en construcción, recordando que en 1926, los vocales de Norte y MZA , al tratar del Directo de Madrid a Burgos, en el que interpretando su silencio al respecto, no aprobaban la construcción de una línea, que no solo no respondía a los fines que al parecer obedecía al ser incluida en el plan, sino que consistía un grave error económico. Un asunto en el que la banca nacional tuvo que manifestar que Norte, que en la sección considerada, servía a importantes poblaciones, que cruzaba la zona mas rica de Castilla, con muy buenos tráficos locales y que en sus empalmes en Medina y Venta de Baños, recibía todo el tráfico del centro de España, gran parte del del norte y todo el del noroeste; en sesenta y dos años de explotación la recaudación media kilométrica era de 120.000,00 pts.( Ferrocarriles y Tranvías, enero de 1936, págs. 14 a 17 ).
Finalmente después de estas apreciaciones se establecieron las siguientes conclusiones:
1º/ Que la construcción de la línea de Madrid a Burgos, por Somosierra, no alcanzará la finalidad de mejorar notablemente las comunicaciones ferroviarias entre Madrid y Burgos.
2º/ Que el capital necesario para su construcción se elevaría a la enorme cifra de 360.000.000,00 pts. que sin provecho alguno se restarían a la economía nacional.
3º/ Que el déficit de la explotación de la nueva línea para cubrir sus cargas de capital ería de 61.500.000.00 pts.
4º/ Que los productos de la nueva línea serían restados a la ya existente de Madrid a Burgos.
Estas afirmaciones implicaban una seria amenaza para el porvenir económico de España, puesto que los hechos venían poniendo de relieve que se proseguía en su construcción lentamente siguiendo el Plan de 1926, a pesar de ser ruinoso y del mandato imperativo de la Ley de 13 de abril de 1932, que , lo declaró nulo .( Ferrocarriles y Tranvías, enero de 1936, págs. 14 a 17 ).
subsección | trozo |
primera | tercero |
segunda | primero |
segunda | segundo tramo D |
segunda | segundo tramo E |
primera | segundo tramo B |

sección | kms | ref |
1ª | 101.724 | Fuencarral a la salida del túnel de Somosierra |
2ª | 76.748 | desde el túnel de Somosierra a Aranda de Duero |
3ª | 97.585 | desde Aranda e Duero a Burgos |
TOTAL | 276,057 |
Los presupuestos entre el Lozoya y Burgos alcanzaron 175.655.603,oo pts y se adjudicaron con una baja de 44.416163,00 pts, quedando por liquidar unos 6.000.000,00 pts de las obras suspendidas en época de la República. Se sacó a subasta lo que quedada entre el Lozoya y Burgos y algunos tramos quedaron desiertos, por falta de recuperación de las empresas constructoras en la posguerra deben recurrir a los sistemas de destajos, en los que habían quedado fuera por contratas. ( Ferrocarriles y Tranvías, julio de 1944. ,pág 400)
Sección | subsección | trozo | tram0 |
1ª | 2ª | 2º | E |
1ª | 2ª | 2º | D |
1ª | 2ª | 1º | |
1ª | 1ª | 3º | |
1ª | 2ª | 2º | B |
( Ferrocarriles y Tranvías, agosto de 1940, pág 263)
El Ministerio de Obras Públicas dispuso la adjudicación definitiva de las obras del directo de Madrid a Burgos dentro del itinerario entre Madrid y Burgos; las Diputaciones y Ayuntamientos del Noroeste de España, abogaban por la construcción del Ferrocarril de Aranda a Palencia cuyo trazado de aproximadamente 100 Km. era completamente llano sin dificultades orográficas salvo el cruce el río Pisuerga.
Esta iniciativa obedecía a que Palencia estaba muy bien situada y era el enlace con Asturias ,Galicia y Santander evitando el rodeo por Vallad0lid. ( Ferrocarriles y Tranvías, marzo de 1943, págs 78 y 79 ).

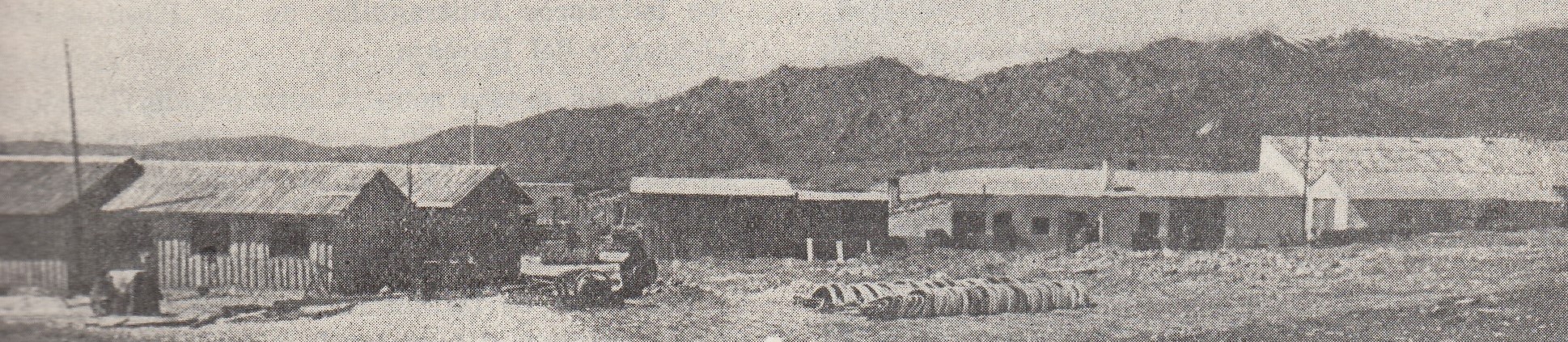

El año 1943 fue crucial para retomar las obras de este ferrocarril, consumiendo 3.536 Tm de cemento en masa, estando previstas 1o.000 Tm. y aprobada en 1943 y incluido en el proyecto para doble vía 173.000.000,00 pts y de 102.000.000,00 pts para simple vía, sin incluir 20.000.000,00 pts del teléfono, señales y enclavamientos.

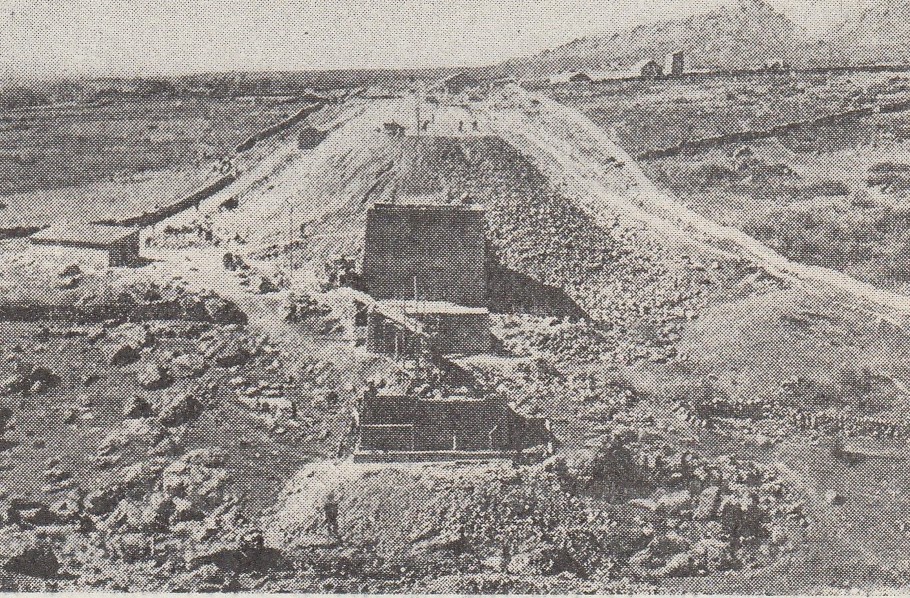

Ese mismo año se iniciaron los acopios para las secciones 2ª y 3ª con un presupuesto de 6.679.427,00 pts, adjudicando los carriles por 14.834.917,00 pts y los tornillos por 1.490.959,00 pts.( Ferrocarriles y Tranvías, julio de 1944. ,pág 402).

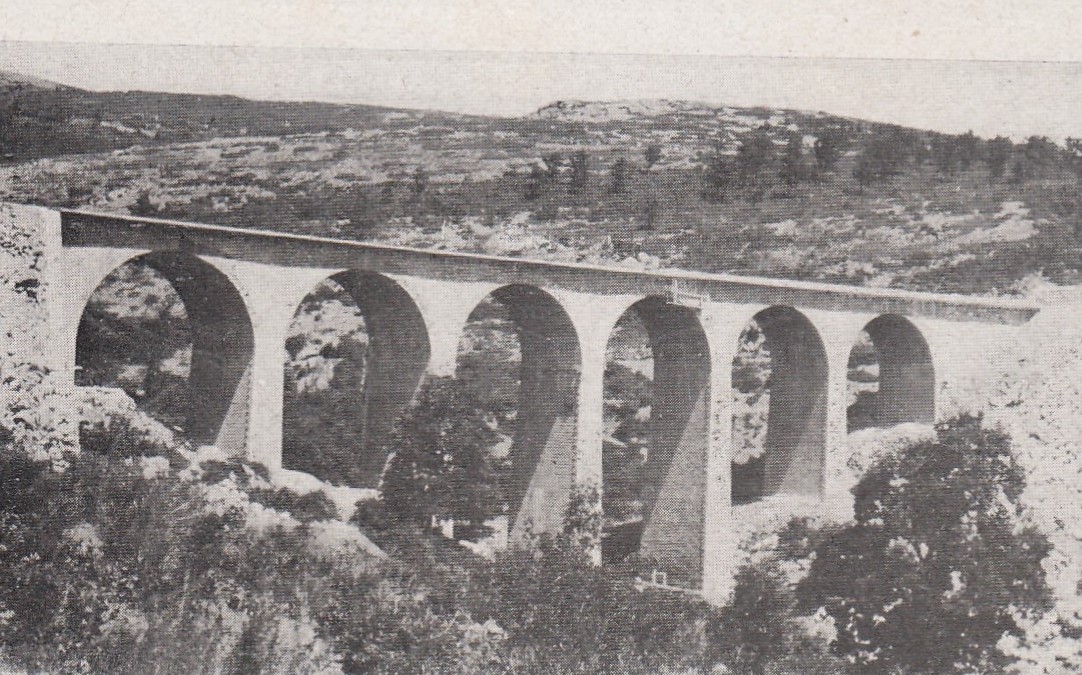

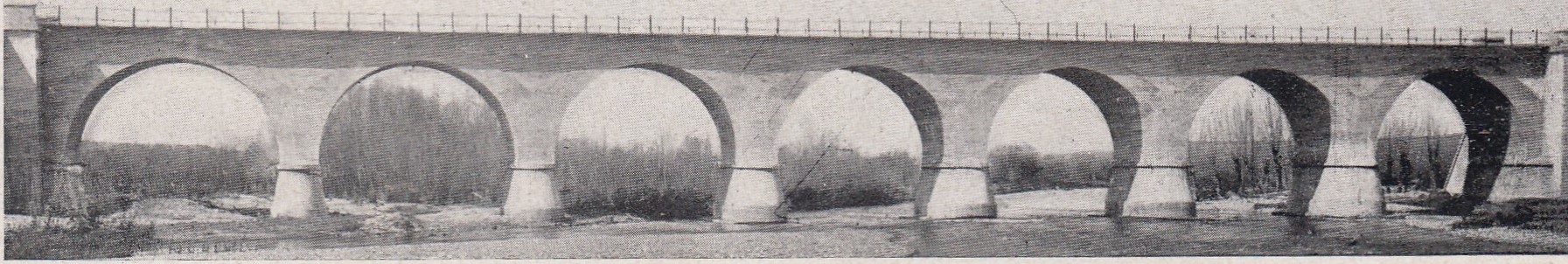

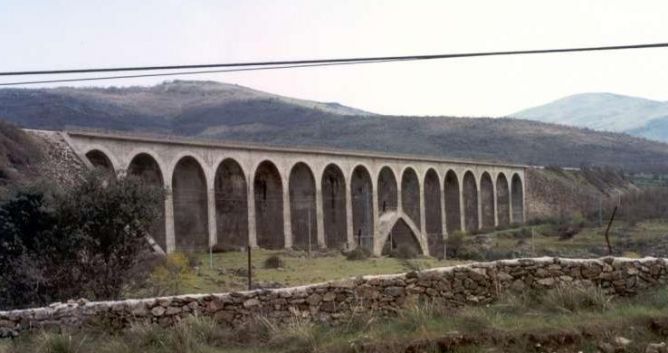

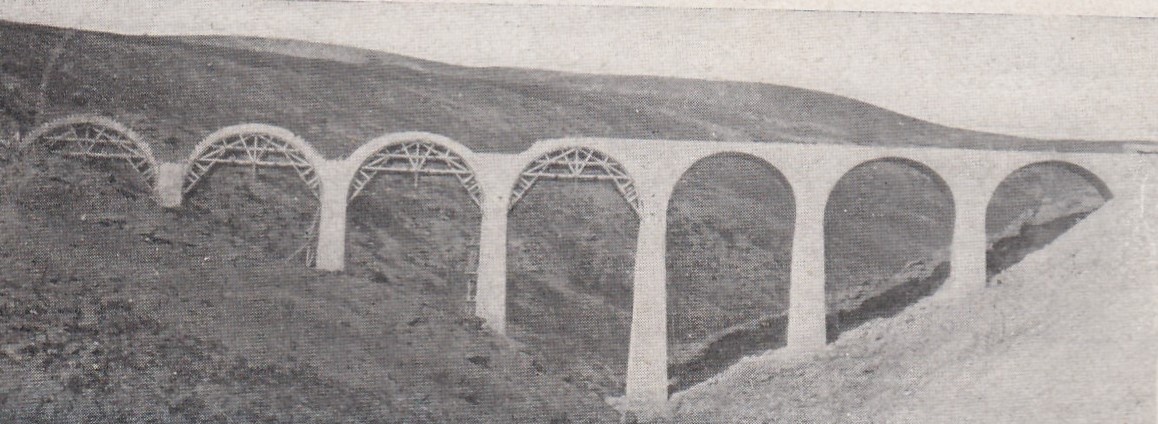

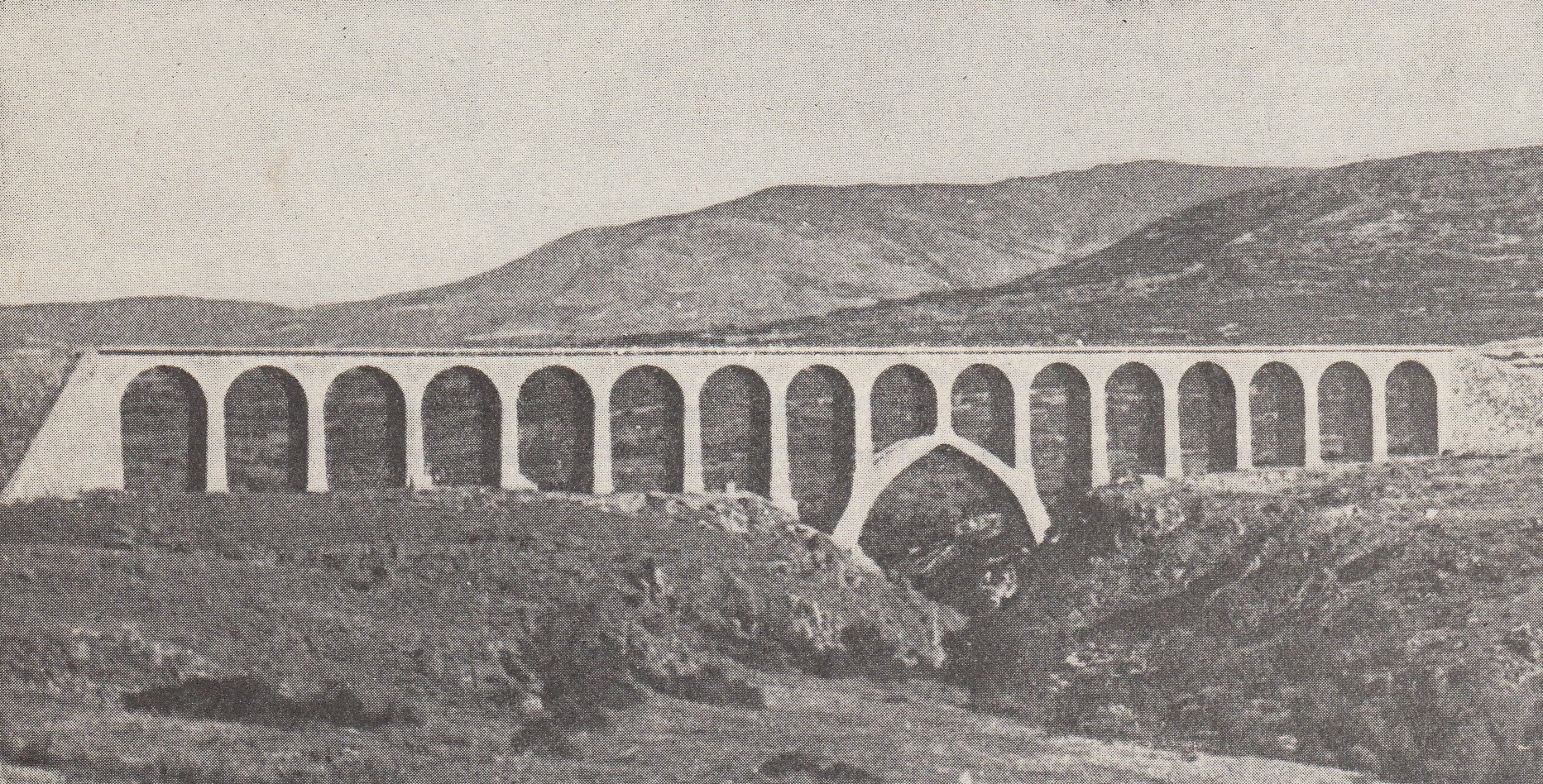

Dedicaremos al Viaducto del Lozoya, más conocido como Puente de Taboada, uno de los mas conocidos , diseñado en 1928 por Kowalski. Se trata de una soberbia estructura de hormigón, de planta curvada, con 240 metros de longitud y una cota de vía de 1063,10 metros. compuesto por 16 enormes arcos de medio punto, de 12 metros de luz y una altura de 45 metros, en el centro del cauce del Lozoya. En el centro contaba con un arco apuntado. Un proyecto anterior, redactado en 1926, contempló un único arco de 50 metros de luz. Adaptado finalmente a las modificaciones del trazado rectificadas por Kowalski, una vez iniciadas las obras.
Situado en el Pk 74 de la línea, en la confluencia de los tramos Río Lozoya-Somosierra y Madrid-Río Lozoya, construidos en periodos de tiempo muy diferenciados Hasta el punto que presentó la ejecución del propio puente en el encaje de las dos secciones mencionadas, quedando fuera del trazado definitivo, soslayando su anterior construcción. Rectificando la Administración , en aras de no incurrir en mayores costes, forzada a adoptar una pronunciada curva y una contracurva en la entrada del puente. A la vez que se aumentó en tres metros la cota, sin que se llegara adoptar esta, al rectificar en parte el proyecto en el entorno de 1936.
Por Decreto del 20 de diciembre de 1944 (BOE, 10.01,1944) fue declarada de urgencia la totalidad de las obras del Ferrocarril de Madrid a Burgos y sus enlaces.
En marzo de 1947 se celebró una reunión en Burgos donde no solo se trató del Directo, incluyendo el estudio del Santander Mediterráneo. En la que se trató de revitalizar las obras de la sección entre Aranda de Duero y Burgos. Donde el ingeniero Martínez Mata manifestó que la declaración de obras como de» urgente y de interés» favorecía su culminación ( Ferrocarriles y Tranvías. marzo de 1947,pág 124).
A tal efecto el Ayuntamiento de Burgos designó a José Paz Maroto, ingeniero encargado de redactar el ensanche urbanístico de dicha ciudad, para que se pusiera en contacto con la Junta de Estudios y enlaces Ferroviarios, y resolver los problemas que se presentaran en la solución de una estación única, cuyo emplazamiento fue aprobado por dicha Junta. ( Ferrocarriles y Tranvías, abril de 1947, pág 162).
Esto llevó a la remodelación de la estación de Burgos-Avenida, una estación que había dado servicio a Norte desde 1902 y que dio servicio también al Santander -Mediterráneo y por supuesto al Madrid a Burgos ; siendo remodelada con motivo del final de las obas del directo de Madrid a Burgos . Celebrando en Bilbao la subasta de las obras de ampliación de andenes y almacenes, adjudicadas a Construcciones Malax-Echevarria. ( Ferrocarriles y Tranvías, marzo de 1950, pág 127 ).

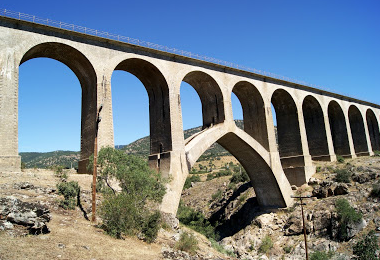

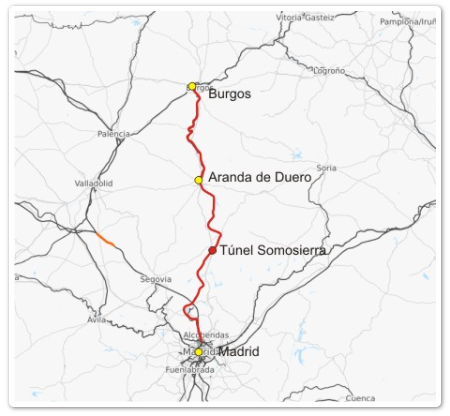

Directo de Madrid a Burgos, puente de Taboada, archivo J. Esetena
Entre 1965 y 1968 se aceleró la instalación de vía iniciando las primeras pruebas en 1965 entre Aranda y Burgos. El tendido de vía llevado a cabo los años 1966 y 1967 entre Bustarviejo y Aranda y entre Bustarviejo y Madrid se realizó con carril de 54 kg/ml. Permitiendo culminar todo el tendido entre Burgos y Madrid, mediante las contratas con las empresas Vías y Construcciones (Atocha-Chamartín – Riaza) y Ferrovial (Riaza á Aranda). El 23 de septiembre de 1963 circuló un Ter en visita de inspección del Ministro de Obras Públicas, Federico Silva Muñoz.
Al quedar completados los enlaces entre secciones y la línea en su totalidad con sus enclavamientos, señalización y línea telefónica, se realizó una primera prueba el 29 de agosto de 1967 con el automotor RENFE 9160-66 (ex Norte WMD 51-57), adelantando la circulación el 27 de mayo de 1968, en pruebas, de un TALGO III arrastrado por la locomotora 2000 “Virgen Peregrina”.
La inauguración oficial la llevó a cabo el General Franco, el 4 de julio de 1968 a bordo de un TALGO III, permitiendo iniciar a RENFE los servicios comerciales a partir del día siguiente.

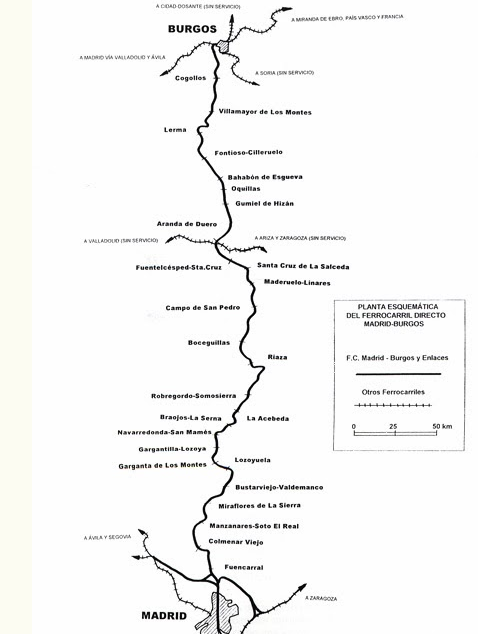

Estaciones de la línea :
Kilómetro | Estación | |

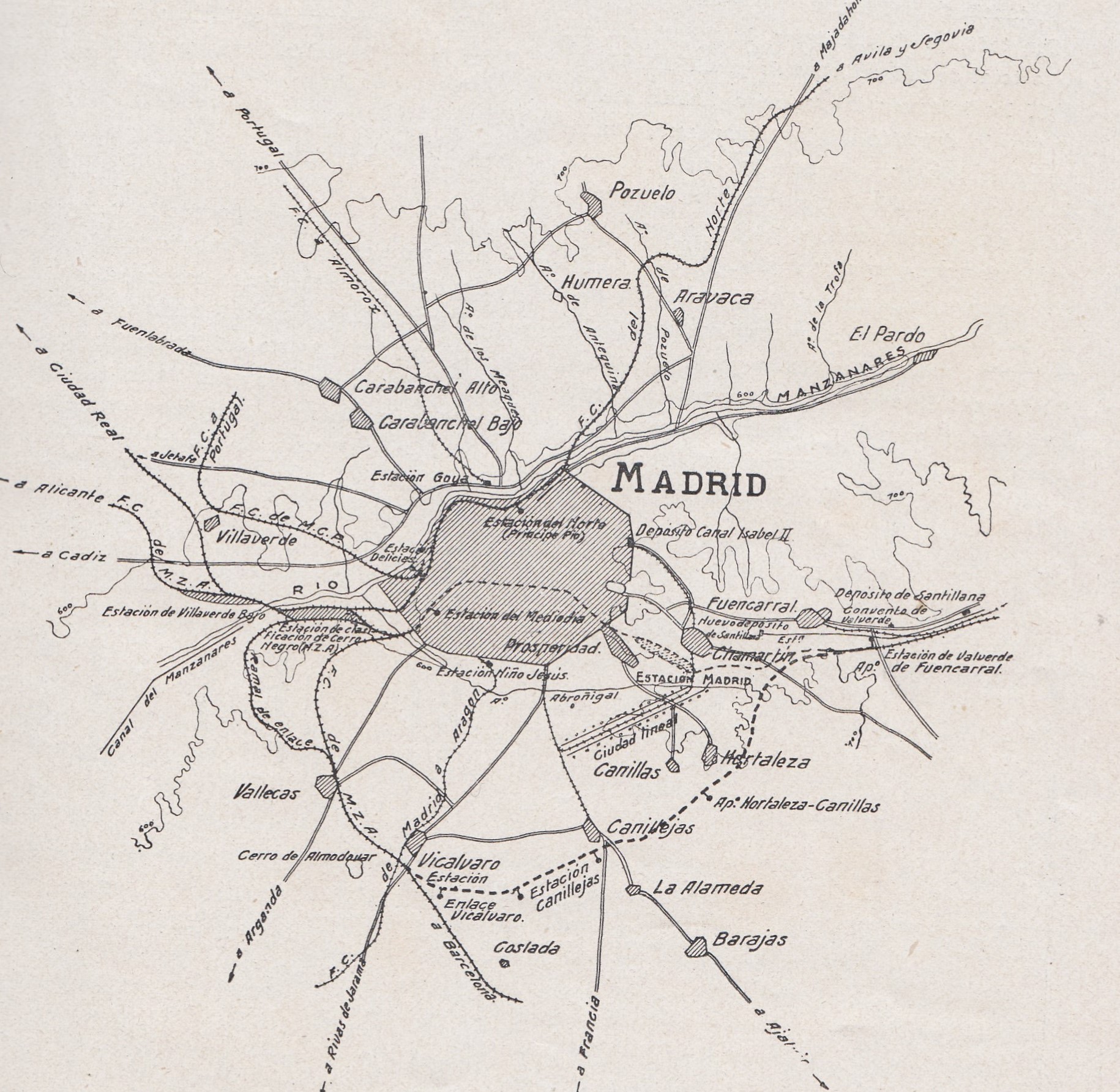

0 | Madrid-Chamartín | |
3,2 | Fuencarral | Apeadero (D) |
5,9 | Diputación | |
7,92 | Valdelamasa | apeadero |
10,44 | El Goloso | apeadero |
15,03 | Tres Cantos | |

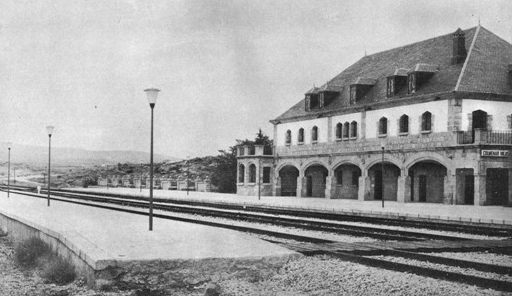

25,88 | Colmenar Viejo | |
36,34 | Manzanares-Soto el Real | |
43,27 | Soto el Real | |
49,50 | Miraflores de la Sierra | |
53,30 | Navalafuente | |
57,99 | Bustarviejo-Valdemanco | |
60,68 | Valdemanco | |
65,29 | Lozoyuela | |
69,66 | Garganta de los Montes | Abierto en 1976 |
75,22 | Gargantilla-Lozoya | |
79,65 | Navarredonda – San Mamés | |
86,07 | Gascones – Buitrago | antigua estación de Villavieja de Lozoya |
89,74 | Braojos-La Serna | Sustituida por la de La Serna, abierta en 1979 |
92,83 | La Serna | |
96,35 | La Acebeda | Abierto en 1978 |
100,53 | Robregordo-Somosierra | |
109,40 | Santo Tomé del Puerto | |
116,40 | Cerezo | No se llegó a inaugurar la estación |
120,98 | Riaza | |
135,26 | Boceguillas | Ex – Turrubuelo – Sepúlveda |
149,39 | Campo de San Pedro | |
157,99 | Maderuelo-Linares | (A) |
171,18 | Santa Cruz de la Salceda | Abierta en 1979 (C) |
173,75 | Fuentélcesped – Santa Cruz | |

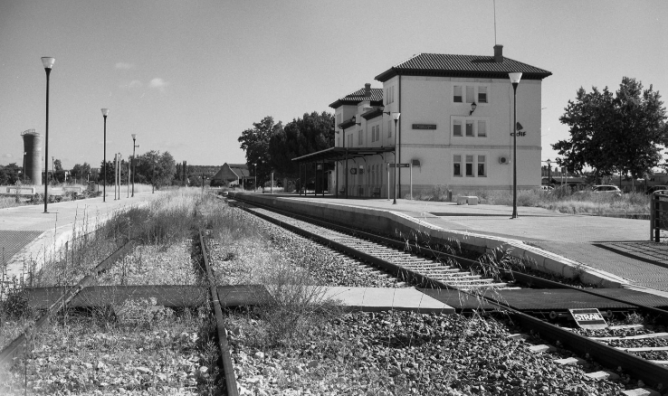

184,63 | Aranda de Duero | Antigua estación de Aranda-Allendeduero |
194,35 | Villanueva de Gumiel | |
198,00 | Gumiel de Hizan | |
204,41 | Oquillas | |
210,10 | Bahabón de Esgueva | |
220,03 | Fontioso-Celleruelo | Antigua estación de Fontioso (B) |
232,93 | Lerma | |
249,72 | Villamayor de los Montes | |
259,55 | Cogollos | |
265,99 | Sarracín | Antigua estación de Arcos-Sarracín |
272,55 | Villagonzalo-Pedernales | |
282,14 | Burgos |
(A) El decreto de 6 de noviembre de 1941 autorizó a subastar las obras de extracción y acopio del balasto en la cantera de Linares en el Pk 158,900 (BOE 21 de diciembre de 1941 ).
(B) El decreto de 6 de noviembre de 1941 autorizó a subastar las obras de extracción y acopio del balasto en la cantera de El Risco en el Pk 221,500 (BOE 21 de diciembre de 1941 ).
(C) se anunció la subasta de las obras de extracción y acopio del balasto en la cantera de Santo Tomé de Puerto en el Pk 170,7 de este ferrocarril ( Ferrocarriles y Tranvías, febrero de 1942, pág 55).
(D) La estación de Fuencarral del ferrocarril de Madrid a Burgos, cuyas obras del proyecto de infraestructuras fueron aprobadas por el Ministerio de O.P. (BOE , 18.01,1949) , como estación de clasificación, con un presupuesto de 40.000.000,00 pts y adjudicada la empresa S.A.T.O. por 39.961.948,00 pts( Ferrocarriles y Tranvías, Diciembre de 1948, pág 609 ).y ( Ferrocarriles y Tranvías, enero de 1949,pág 35).
La línea entre Madrid-Chamartín y Burgos fue incorporada oficialmente a RENFE el 4 de julio de 1968, transferida por el Ministerio de Obras Públicas que se encargó de terminarla. El servicio dado por RENFE en dicha línea se tradujo en trenes de viajeros directos entre Madrid y el Norte de España, en tanto que los mercancías continuaron utilizando la antigua línea de Norte por Valladolid al contar este tramo con doble vía y electrificación completa, así como mayores aportaciones de tráficos de mercancías intermedios.
El 4 de julio de 1968 esta línea fue inaugurada por el General Franco, siendo Ministro de O.P Federico Silva Muñoz ; una obra que se encontraba concluida en 1962 a falta de ciertas superestructuras , supuso la real cierre del Plan Guadalorce, en el que fue incluida, con la oposición frontal de Norte.
En el entorno de 2010, se planteó el abandono de esta línea, por su escaso tráfico, precedido por el informe negativo del Banco Internacional de Reconstrucción y Desarrollo, provocando la reacción de ayuntamientos y Diputaciones provinciales . El derrumbe el 11 de marzo de 1911, del túnel de Somosierra, debido a los trabajos de una bateadora de la empresa Vías, que realizaba trabajos de mantenimiento, dejó cortado el servicio Madrid-Aranda-Burgos. La poca diligencia en resolver este asunto, puesto que junio del mismo año la bateadora seguía en el mismo lugar, era fiel reflejo del poco interés por la pervivencia de la línea (Carril, 69, pág 63).
Una relación de locomotoras utilizadas por la contratista «Sociedad Anónima de Trabajos y Obras»(Sato) en sus trabajos del directo de Madrid a Burgos, por Aranda de Duero, utilizando vía de 900 mm, según datos tomados de Paul Spencer en su trabajo » Industrial Railways and locomotives of Spain» (2018, pág 153) en las que cita :
nº | tipo | rodaje | fabricante | año fab. | nº fab. | reff |
G3 | 020T | Orenstein & Koppel | 1923 | 10204 | ||
G4 | 020T | Orenstein & Koppel | (1) | |||
G7 | 020T | Orenstein & Koppel | 1927 | 10209 | ||
G52 | PMZ 130 F | 020DM | Deutz | 1928 | 8173 | |
G53 | PMZ 130 F | 020DM | Deutz | 1928 | 8172 |
Reff: (1) posiblemente numerada con el nº de fabrica 10206.
El Administrador de Infraestructuras Ferroviarias (Adif) proyectaba cambiar 171.752 traviesas en dos de los ocho tramos de la línea del Directo, entre Madrid y Burgos. Será la primera actuación en positivo en muchos años desde Aranda de Duero hacia Madrid, donde la circulación de trenes no solo está interrumpida, sino que es técnicamente imposible tras el sellado en 2018 del túnel de Robregordo, con la máquina que quedó atrapada por el desprendimiento de 2011.
La actuación que se prevé realizar, aún en proyecto, contaría con el cambio en el tramo de la vía entre el límite de la provincia con Segovia, en el punto kilométrico 164/600 hasta la estación arandina del Montecillo. También afectaría a la bifurcación de la capital ribereña. Se trata de las traviesas de hormigón bibloque RS instaladas que se sustituirian y que lleva a pensar que Adif pudiera tener algunas aspiraciones para una línea férrea que se está convirtiendo, desde Aranda a Madrid, en una vía fantasma.
Desde su puesta en servicio, en 1968, fue una conexión muy útil y eficaz hasta comienzos de la década de 1990, cuando llegó su declive con el descarrilamiento de un Talgo y su muerte un año después, por el accidente en el túnel de Somosierra. La línea, de 280 kilómetros de longitud, quedó dividida en dos mitades, cortando la comunicación directa entre Madrid y Burgos por ferrocarril. Y Renfe nunca más volvió a pedir permisos para que circularan sus trenes. Ahora solo se utilizan 25 kilómetros para transporte de pasajeros, los que corresponden a Cercanías desde Madrid hasta Colmenar Viejo. Otros 96 kilómetros que conectan Aranda con la Nueva Variante Ferroviaria de Burgos, sirven para transporte de mercancías. El resto, 159 kilómetros de vía desde Colmenar Viejo hasta Aranda de Duero, está operativo sobre el papel, pero abandonado en la práctica.
Sin embargo, la línea sigue formando parte de la Red Ferroviaria de Interés General del Estado, el conjunto de vías que gestiona Adif y que tienen estatus de interés público nacional. Aunque hay fondos públicos para mantener la vía en buenas condiciones, se ha convertido en una conexión inexistente y en un agujero de más de 15 millones de € para las arcas públicas. Los ayuntamientos de los diferentes municipios afectados aseguran que en estos ocho años no han tenido noticias de Adif. También denuncian que desde hace años no se realiza ninguna labor de mantenimiento ni de vigilancia y que la vía ha sido abandonada, “de forma sistemática” por parte de la administradora ferroviaria. Los robos y vandalizaciones han sido permanentes desde el cierre.
La Plataforma por el ferrocarril Madrid-Aranda-Burgos, la asociación que lucha por la reapertura de la línea, exige a Adif la aplicación de los recursos del contrato marco de mantenimiento con carácter urgente y cautelar, ante el grave deterioro que sufre la vía. Como también piden celeridad en mantener un encuentro con la presidencia del administrador. Todo ello sin descartar acudir a la justicia en el caso de que no se tenga en cuenta esta obligación.
La Plataforma asegura que la situación de la vía se ha agravado. Sus componentes piden que se lleven a cabo trabajos de desbroce y control de vegetación. Y ponen de manifiesto su intención de “poner en manos de la fiscalía toda la documentación y datos pertinentes, por entender que los daños que este ente y el Ministerio provocan a la vía, de modo directo o indirecto (presunta prevaricación) se realizan de manera deliberada e intencionada (bajo el principio de mala fe), favoreciendo con esta falta de interés”.( Mikel Iturralde , Blog 30.12.2019)
